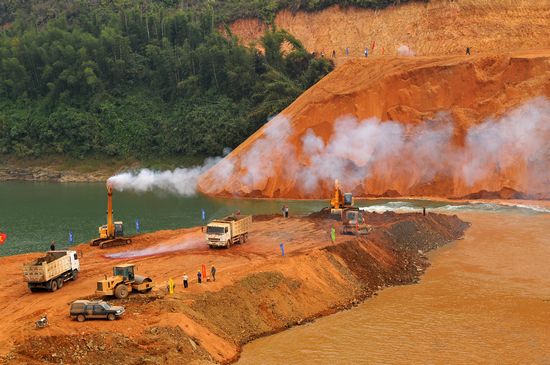

11月30日,大型工程機械在截流合攏口作業。當日,旺村水利樞紐二期圍堰實施截流獲得成功。旺村水利樞紐位于桂江下游河段梧州市平浪村附近,距桂江河口24千米,為桂江開發最末一個梯級。截流成功后,工程計劃于2012年3月底實現第一臺機組并網發電,2013年3月底全部完工。完工后樞紐正常蓄水量為(黃基)18.5米,總裝機容量6萬千瓦,計劃年發電量2.37億千瓦時。何鎏/攝
??? 西江都市報訊(記者 黃寧)11月30日,旺村水利樞紐二期工程圍堰施工現場一派繁忙景象。一輛輛重型工程車來往穿梭,將一車車土石料和成噸的大石塊傾瀉于江水之中,把江水濺起層層浪花。當日下午,隨著最后一車土石塊的傾入將江水截斷,旺村水利樞紐二期工程圍堰截流成功。
????據了解,旺村水利樞紐工程是一座以發電為主,結合航運兼顧其他綜合利用的水利樞紐工程,壩址位于桂江下游河段梧州市長洲區旺村附近,距上游京南水利樞紐壩址41.35公里,距桂江河口24公里,為桂江開發的最末一個梯級電站。旺村水利樞紐建成后,電站年平均發電量為2.37億度,將成為梧州市電網的主要電源,也是廣西實施西部大開發戰略的組成部分。
????據國電廣西分公司副總經理代振炎介紹,從2006年開工建設至今,旺村水利樞紐工程目前已完成動態投資6.916億元的80%。旺村水利樞紐工程廠房建設已經封頂,一期工程已建設好船閘通道,五孔泄流壩的閘門已安裝,發電機組也在安裝調試中。按照計劃,明年3月31日第一臺發電機組并網發電,明年9月30日剩余兩臺機組并網發電。2013年3月31日,樞紐剩余工程全部完工。
????昨天下午,桂江流速較為平緩,約為120立方米每秒,為圍堰截流提供了良好條件。施工人員在圍堰兩邊同時填土石料,圍堰長度為160米。成功截流的圍堰高度需要達到13.5米,截流后,上游圍堰將筑至16.5米,下游圍堰筑至16米。施工人員將利用枯水期開挖土方,修建11孔泄壩的閘門。實施截流前,施工單位將提起全部(五孔)泄壩的閘門,讓上游的來水全部通過泄流壩下泄,減少截流圍堰壓力,并保障下游的飲用水安全。
????早在11月15日,廣西壯族自治區港航管理局就已發出梧州旺村水利樞紐工程截流斷航通告,斷航時間11月20日至12月31日,停航51天。截流斷航期間,工程壩址上下游的安全距離內禁止船舶航行及停泊。
????施工人員介紹,按照300噸級設計的船閘主體工程正在收尾當中,目前還不具備通航條件,待到二期工程圍堰高度達到13米后,才具備足夠的水位。預計今年12月31日船閘試通航。 |
